供电公司:全力保证改扩建工程供电 献礼建党百年

来源:双鸭山矿工报
作者:万龙月
发布时间:2021-06-11 10:53:19
【字体:

供电公司

全力保证改扩建工程供电 献礼建党百年


微信图片_20210610123340


微信图片_20210610123344


为保证东荣三矿改扩建工程在“七一”前顺利实施冻土施工,供电公司高度重视,精心布署,组织安装工区全体职工加班加点架设线路保证工程临时供电,献礼建党百年。

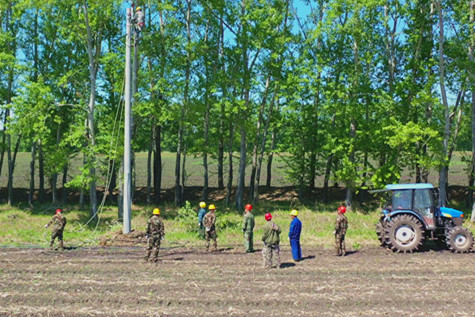

接到任务后,供电公司迅速组织安装工区 32名职工47日开始进驻现场,他们争分夺秒抢时间测量线路、安装砼杆、架设供电线路。由于施工现场地处东荣小区和东荣三矿副井之间,施工地点离市区较远,为了抢工期,职工们把住宿地点全部临时搬到了工地附近的东荣小区,这样每天可以节约2个小时的车程时间。每天清晨5时,植物上的露珠还未散去,职工们就已经起床准备开始一天的工作了,清晨6时准时达到施工现场,攀爬到砼基顶端进行线路安装,每天加班延点,直至晚7时之后才收工,工作时间长达12小时以上。


微信图片_20210610123348


微信图片_20210610123352

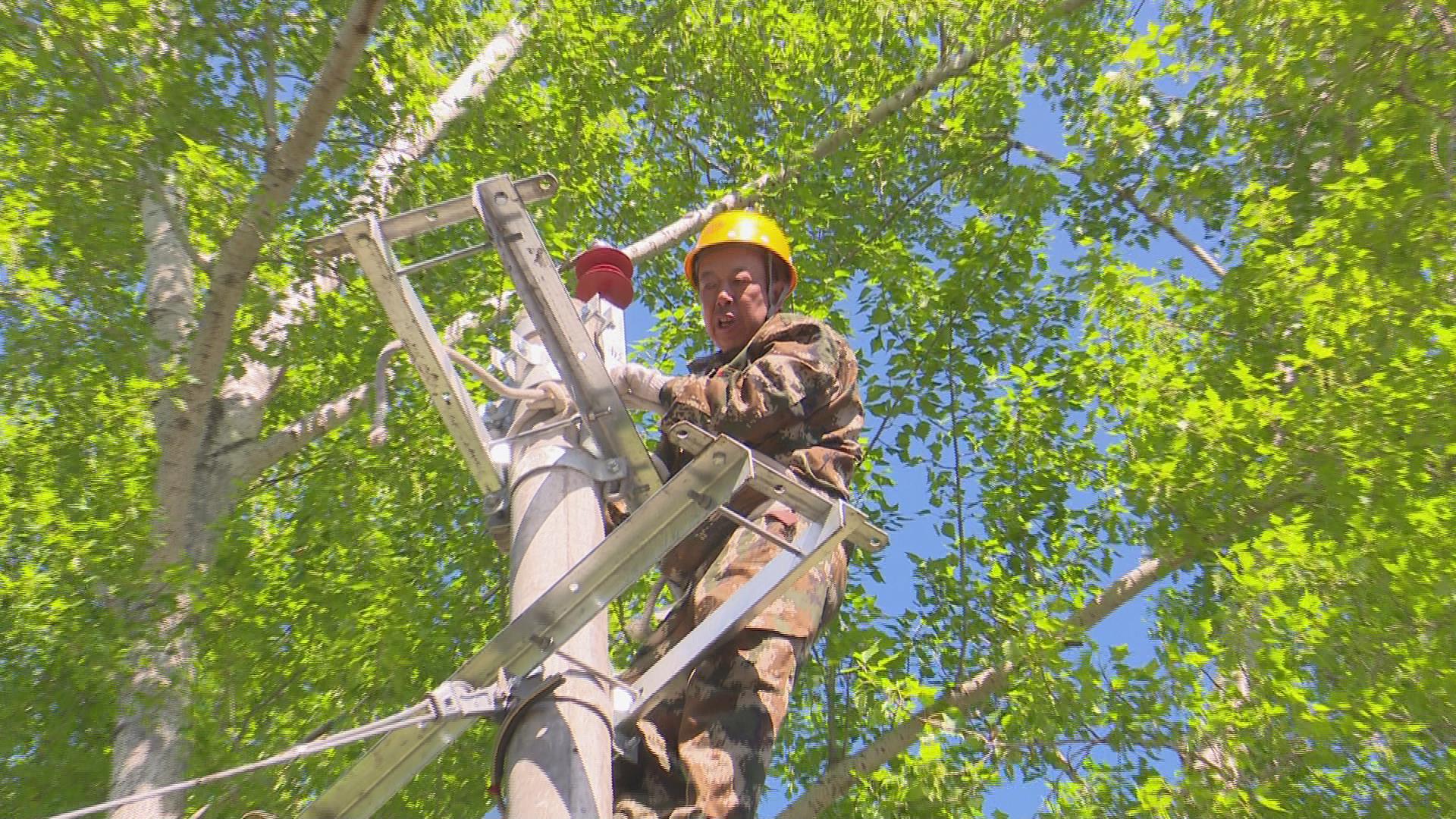

此时的季节正处于东北的春夏交替之际,天气变幻无常,职工们克服高温暴晒和风雨天气的影响坚持工作。高温天气时,在毫无遮挡物的情况下,攀爬到12-15米的砼杆之上、穿梭于近350基砼杆之间进行施工,每天行走的步数都要超过3万步;遇上雷雨天气,不能上杆工作,司机和架线工在安全的前提下仍然各司其职组织工具完成测距、布线等施工任务。

为了保证架线工程施工顺利实施,该公司提前与二九一农场就征地问题达成协议,同时积极安排工区书记到农户家中走访,为农户耐心讲解征地情况并及时签订赔偿协议,及时消除部分农户的疑虑,避免因征地问题影响施工进度。

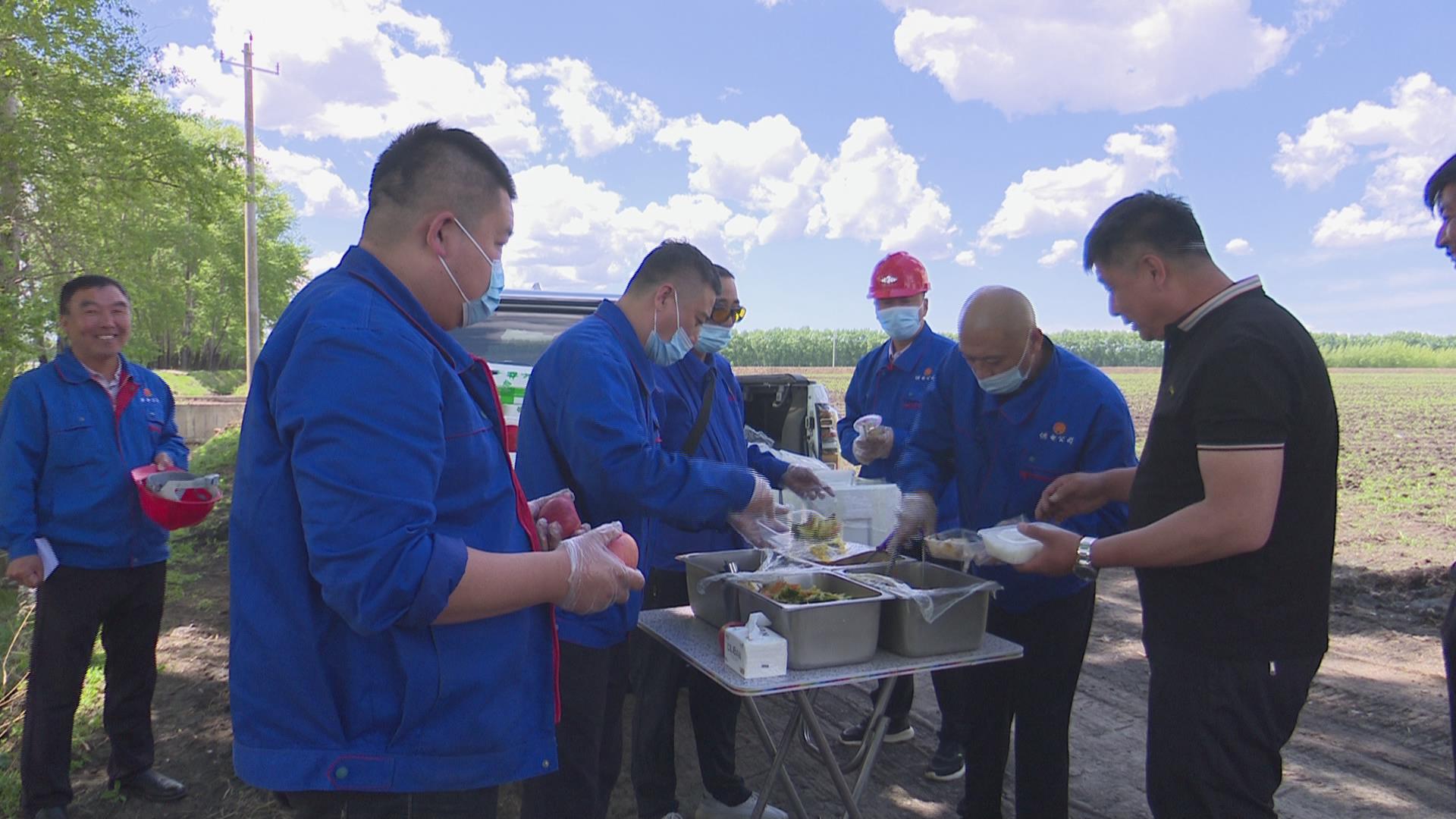

为了保证职工饮食健康,供电公司工会经常为职工送去可口的餐食和水果。职工们纷纷表示“公司领导想得很周到,我们工作累的时候吃一口热乎的饭菜,心里真是温暖的很呢。虽然野外架线辛苦,但有公司的关爱,我们一定要保质保量按时完成任务,用实际行动向建党百年献礼。

据了解,此次东荣三矿改扩建架线工程,计划架设6KV线路2条。其中需要跨越铁路2处,公路6处,电力线路9处,通讯线路4处。目前,已经安装砼杆323基,完成变电所出口电缆吊挂1400米、打拉线62条、新增避雷器8组,为东荣三矿改扩建工程的临时供电提供了保障。(万龙月 文/图)
